钢结构雨棚施工方案

发布日期:2024-01-20 13:53浏览次数:

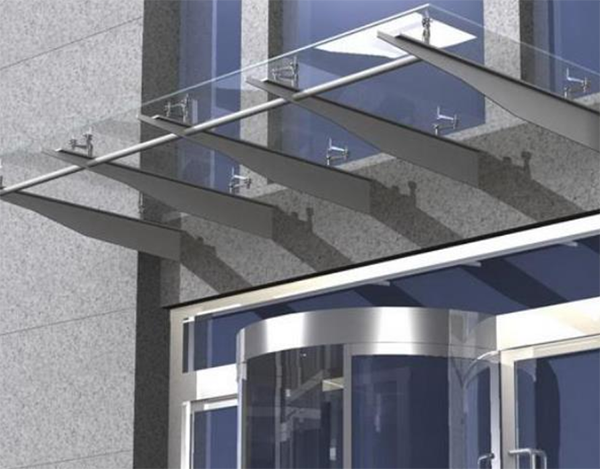

青海钢结构雨棚一般建在建筑物出入口、车库出入口的,起到保护作用的一种建筑。青海钢结构厂家小编来为大家分享钢结构雨棚施工方案:

1、加工准备及下料

按照施工图放样,放样和号料时要预留焊接收缩量和加工余量,根据放样作样板。钢材矫正:钢材下料前须先进行矫正,矫正后的偏差值不应超过规范规定的允许偏差值,以保证下料的质量。热加工的型钢先热加工,待冷却后再号孔。钢板预埋件及其他零件切割钻孔及喷防腐漆处理。

2、测量放线

根据土建标高基准线测预埋件标高中心线,检查预埋件标高偏差、左右偏差。整理结果,确定预埋件分隔的调整处理方案。沿楼板外沿弹出墨线定出预埋件顶标高线。

3、预埋件安装处理

定位预埋件安装位置,打钻安装。要求预埋件位置准确、埋设牢固。标高偏差不大于9mm,左右位移不大于20mm。

4、悬挂臂安装焊接

悬挂臂安装采用焊接,需检查焊接节点,调节悬挂臂设计坡度,准确无误方能进行焊接。靠边一条悬挂臂准确无误后,安装另一边一条悬挂臂,就位准确后点焊。然后以此两条悬挂臂为基准拉出悬挂臂的高、底标高线,一一焊接剩余悬挂臂。并焊接无缝钢管。型钢需接长时,先焊接头并矫直。采用型钢接头时,为使接头型钢与钢板预埋件紧贴,应按设计要求铲去楞角。对接焊缝应在焊缝的两端焊上引弧板,其材质和波口型式与焊件相同,焊后气割切除并磨平。

5、校准检验

悬挂臂安装后首先检查现场连接部位的质量。悬挂臂安装质量主要检查悬挂臂竖向面的不垂直度;受压对悬挂臂竖向面的侧面下垂;悬挂臂坡度。保证悬挂臂符合设计受力状态及整体稳定要求。

兰州钢结构雨棚施工方案

6、连接受力拉索

定位拉杆基准线、标高线,按要求安装预埋件,焊接栏杆。

7、不锈钢玻璃爪安装焊接

按设计尺寸弹出纵横线及设计标高,用夹具夹紧,进行定位点焊,装配完毕,焊接玻璃爪底座。

8、防锈喷漆处理

应清理熔渣及飞溅物,不锈钢件表面喷白漆多遍防锈喷漆处理。涂料及漆膜厚度应符合设计要求或施工规范的规定。以肢型钢内侧的油漆不得漏涂。

9、夹胶玻璃加工制作安装

按设计要求结合实测尺寸确定玻璃尺寸,以及的水平、垂直位置,厂家加工制作。安装不锈钢玻璃爪,玻璃临时固定后进行调整,调整标准横平、竖直、面平。偏差不得超过规定偏差。

10、调整检验

点式玻璃进行整体调整检验,调整标准横平、竖直、面平。偏差不得超过规定偏差。

11、上下打胶

充分清洁玻璃间缝隙,不应有水、油渍、涂料、铁锈、水泥砂浆、灰尘等。充分清洁粘结面,加以干燥。为调整缝的深度,避免三边粘胶。在缝两侧贴保护胶纸保护玻璃不被污染。上下同时打密封胶,注胶后将胶缝表面抹平,去掉多余的胶。注胶完毕,将保护纸撕掉,用溶剂擦拭玻璃。胶在未硬化前,不要沾染灰尘和划伤。

12、修补检验

局部修补检验。

13、玻璃清洗

确定各个部位都没有问题之后进行整体清洗玻璃尘垢,用溶剂擦拭玻璃,等待验收。

以上便是青海钢结构雨棚施工方案,希望对大家有所帮助,更多青海钢结构施工相关知识请继续关注本网站。
